Vol.19:3階躯体工事_その2
(2009/07/15)
3階躯体工事その2(2009/07/15UP)
梅雨明けの今日は、朝から快晴です。
猛暑の中、最上階のコンクリート打設が行われました。
生コンクリートは、化学反応で熱がでるので、職人達は大変な暑さのなかで仕事をこなしています。
この階で躯体工事は完了です。
さて、先日施主のKTさんを現場に案内しました。
これまで、現場は足の踏み場もないほど、資材が溢れ、クライアントを案内するには危険な状態でした。この度ようやくサポートのが外れたので、案内することが出来ました。
オンライン設計室で、職人を紹介していたので、今回合う職人もはじめての気がしないという感想をいただきました。
・ポンプ車と生コン車
・アームが伸びて、3階へ圧送します
・上階にて。生コンが詰まったホース
・圧送される生コン
・ホースから出た生コン
・下階では、職人が木槌でたたきます。
・下からの眺め

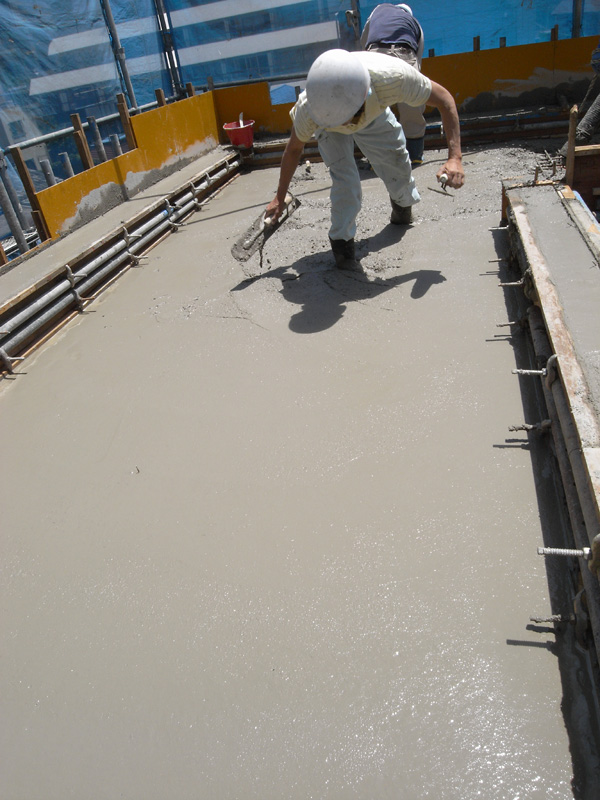

・左官屋さんが押さえます。テカリが暑さを感じさせます。

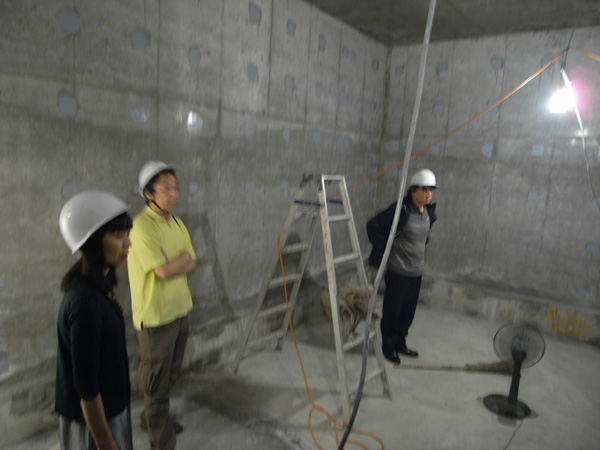

・施主を地下に案内しました。
・上部階へ案内。
- Vol.01:計画の問い合わせから
- Vol.02:現地調査から
- Vol.03:計画の再開
- Vol.04:計画の完了
- Vol.05:工事着工
- Vol.06:地下掘削工事_その1
- Vol.07:地下掘削工事_その2
- Vol.08:地下掘削工事_その3
- Vol.09:地下躯体工事_その1
- Vol.10:地下躯体工事_その2
- Vol.11:地下躯体工事_その3
- Vol.12:デザインの変更
- Vol.13:1階躯体工事_その1
- Vol.14:1階躯体工事_その2
- Vol.15:2階躯体工事_その1
- Vol.16:2階躯体工事_その2
- Vol.17:2階躯体工事_その3
- Vol.18:3階躯体工事_その1
- Vol.19:3階躯体工事_その2
- Vol.20:コンクリート躯体工事完成
- Vol.21:鉄骨屋根工事
- Vol.22:施主との現場打ち合わせ
- Vol.23:内部仕上げ工事
- Vol.24:内部仕上げ工事その2
- Vol.25:オープンハウスを行います。
- Vol.26:大工工事が進む
- Vol.27:家具工事
- Vol.28:足場が外れました。
- Vol.29:最終仕上げ工事
- Vol.30:オープンハウスのお知らせ
- Vol.31:とりあえずの完成写真
- Vol.32:1年点検の様子
- Vol.33:1年後の様子
- Vol.34:事例集に掲載しました。
- Vol.35:住んでみての感想
- Vol.100:日常の風景
- Vol.101:狭小敷地の地下工事
